Para uma melhor experiência neste site, utilize um navegador mais moderno. Clique nas opções abaixo para ir à página de download
Indicamos essas 4 opções:

Google Chrome Opera Mozilla Firefox Microsoft Edge
Ok, estou ciente e quero continuar usando um navegador inferior.

Prefeitura de Laguna notifica empresa responsável pela obra de pavimentação asfáltica da Praia do Sol

Por Ligado no Sul14/03/2025 11h30
Foto/Reprodução PML

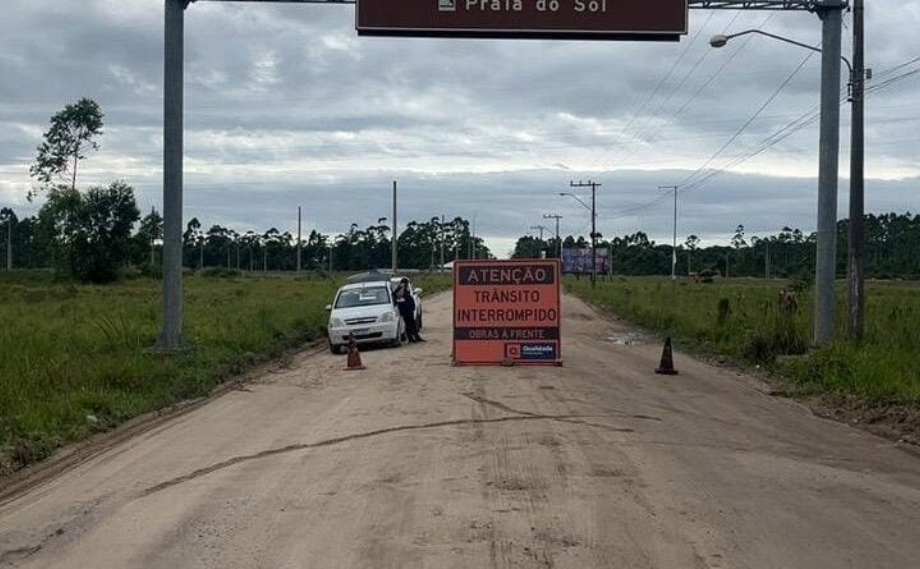

A obra de pavimentação asfáltica da Praia do Sol está paralisada, após a verificação de algumas irregularidades em parte da execução quando começou, em 2024. “Identificamos, nas vistorias de fiscalização, inúmeros serviços que foram realizados em desacordo com o projeto que foi licitado”, explicou o engenheiro responsável pela fiscalização da obra, Walmecir Rampinelli.

Um relatório com laudo técnico foi encaminhado para a procuradoria jurídica do município e a empresa responsável foi notificada. “Todas as irregularidades identificadas são de responsabilidade da empresa executora da obra”, salienta Rampinelli.

Além disso, também será necessária a relocação dos postes de alta tensão num trecho de 480 metros de extensão. “Já solicitamos à Celesc essa alteração, que deverá fazer um projeto e orçar uma empresa prestadora de serviço especializada para executar”, complementa.

Saiba mais sobre a obra:

A pavimentação asfáltica totalizará uma extensão de 1.280 metros, incluindo também a realização de drenagem pluvial, sinalização viária e passeio público acessível.

A obra tem recursos federais (emenda impositiva do deputado Daniel Freitas) e estaduais (transferência especial por indicação do deputado Ismael dos Santos), totalizando investimentos de aproximadamente R$3,5 milhões.

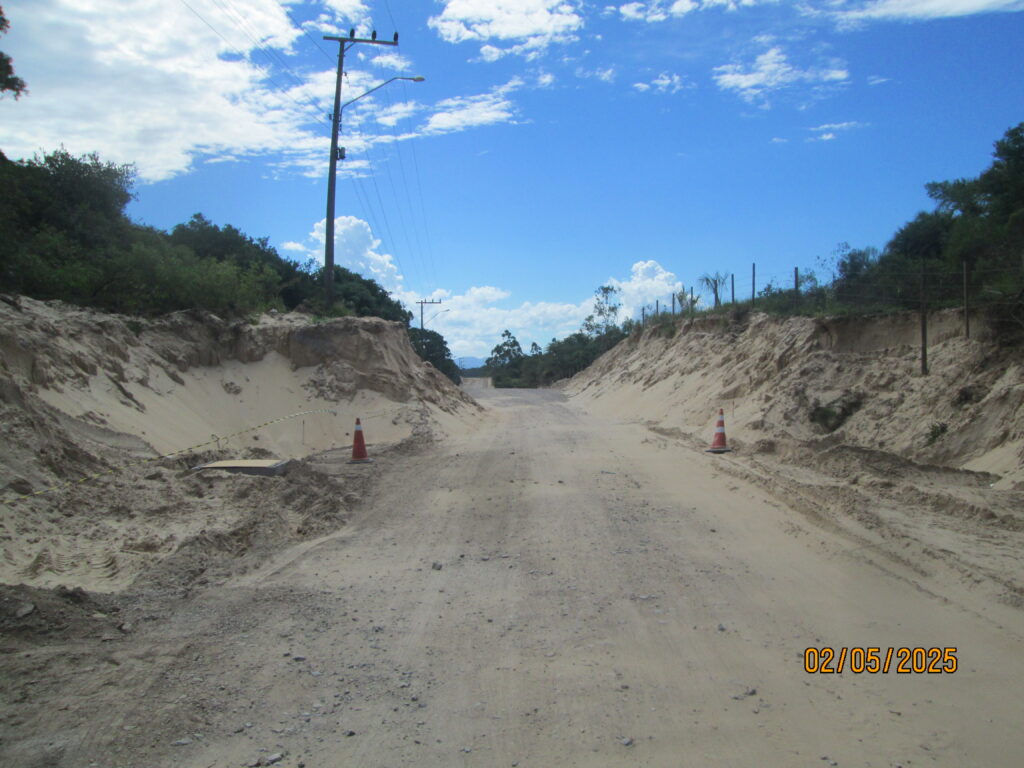

Em fase de terraplanagem do trecho 1, a obra está sendo realizada somente no trecho em que o recurso está disponível (de acordo com a lei).

Confira o laudo técnico com as irregularidades identificadas:

1) O projeto especifica execução de bueiro simples tubular de concreto (BSTC) com diâmetro DN 600 mm . Foi executado bueiro duplo tubular de concreto
(BDTC) com diâmetro DN 1000 mm.

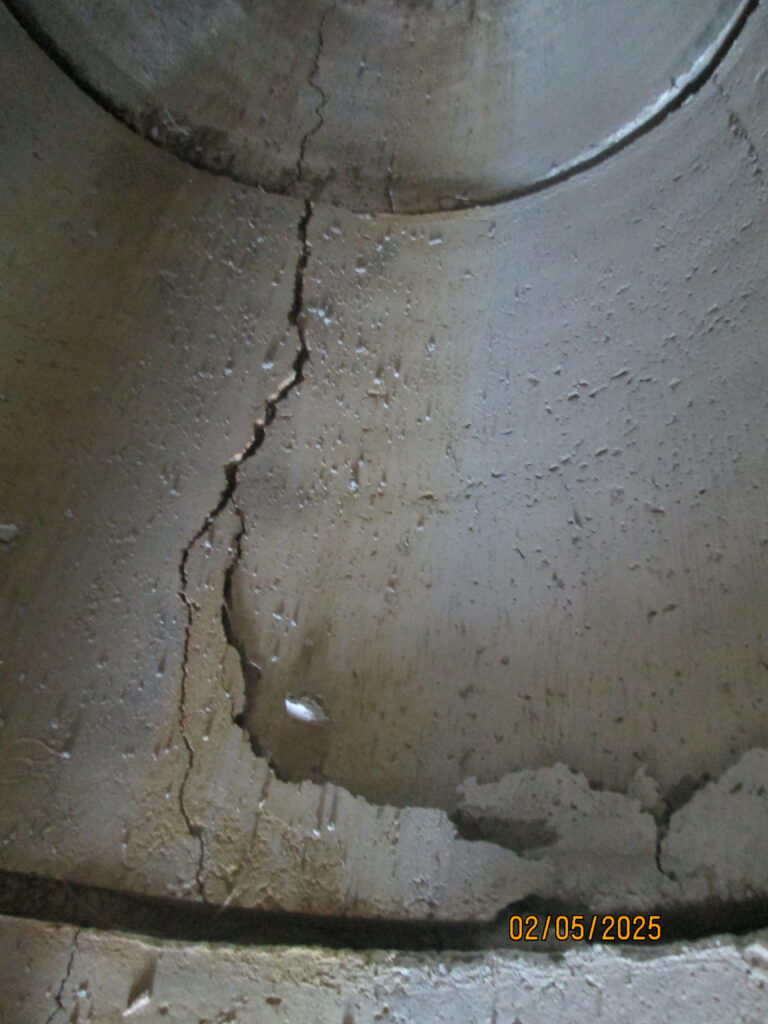

2) Os tubos de concreto (BDTC) executados, DN 1000 mm, apresentam rachaduras na sua geratriz inferior, comprometendo estruturalmente seu desempenho e finalidade.

3) As bocas do bueiro (BDTC) foram executadas com blocos de concreto. O projeto e planilha orçamentária determinam de sejam executadas em concreto
com resistência de fck = 20 MPa.

4) A medição 01, realizada em 26 de dezembro de 2024, foi medido e pago o serviço do item 2.3.3 – Dreno longitudinal profundo para corte em solo – DPS 08 – tubo de concreto perfurado e brita comercial, 542,24 metros, R$ 113.913,78, quantidade total prevista em projeto e planilha orçamentária, representando
aproximadamente 46% do valor da respectiva medição. Não identificamos este serviço no trecho, “in loco”, e, confirmado pela contratada, Eng°Gustavo Taufembach a sua não execução.

0
0

Deixe um comentário

O seu endereço de e-mail não será publicado. Campos obrigatórios são marcados com *

Compartilhe essa notícia

VER MAIS NOTÍCIAS
